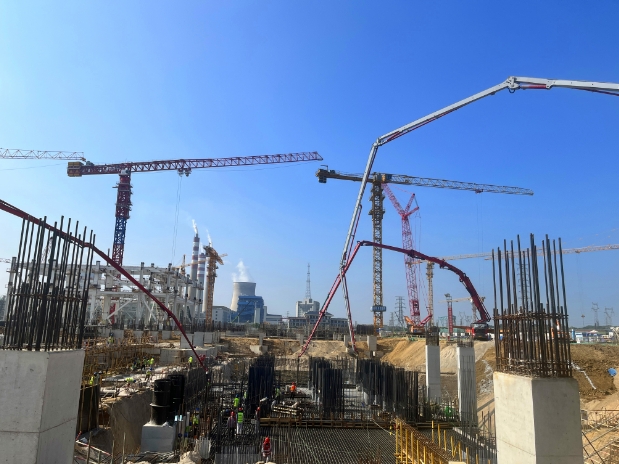

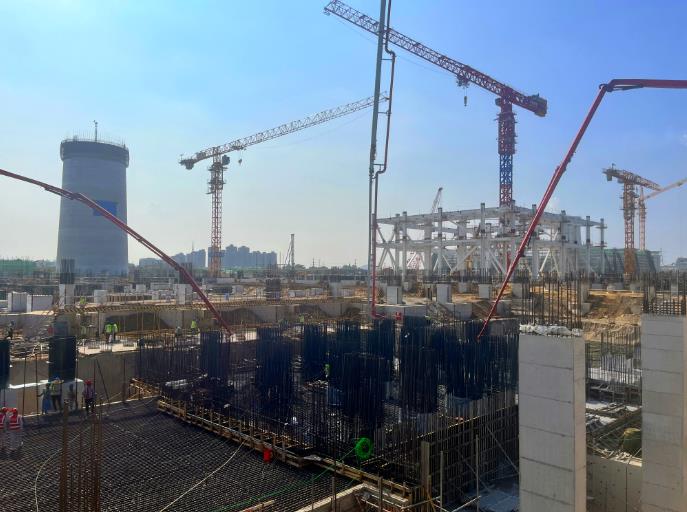

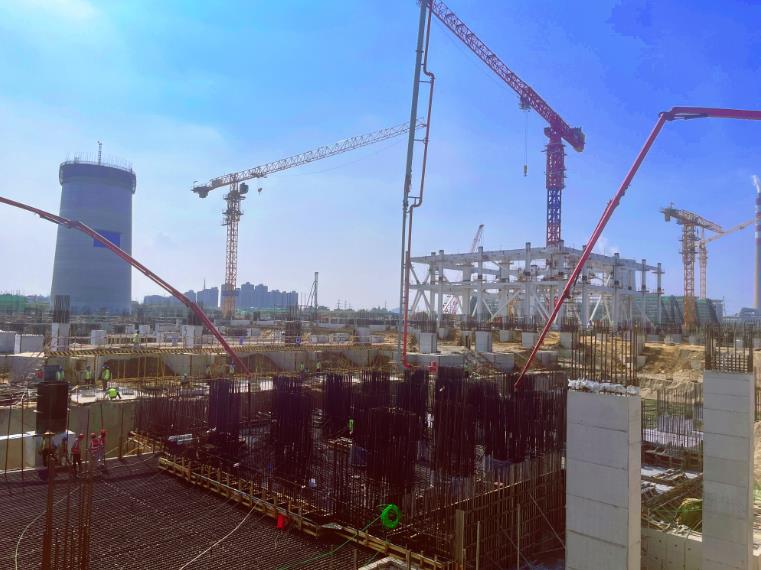

(通訊員 覃茜)9月10日凌晨,中建商砼葛店廠順利完成中煤鄂州電廠四期擴建項目底板澆筑任務,總澆筑方量近3700方。
澆筑前,葛店廠廠班子帶領生產、技術服務團隊提前深入施工現場,了解項目特點,溝通項目需求。針對項目實際情況,廠站編制了專項保供方案,對混凝土原材料儲備、混凝土配合比設計、物流運輸設備協調、項目現場服務等重點環節進行了詳細周密的策劃。
由于澆筑時正值高溫天氣,對混凝土澆筑的質量控制也帶來了挑戰。為驗證武漢夏季高溫混凝土澆筑的各項性能指標,葛店廠技術團隊經過多次配合比設計、水化熱計算、試配驗證,確定此次大體積混凝土配合比,并通過料倉噴淋骨料降溫及水池加冰等措施,達到項目混凝土質量控制要求。
因底板施工要求三臺天泵必須同時從同一方向連續澆筑,葛店廠安排一臺75m天泵及兩臺63m天泵同時泵送、20臺攪拌車專供該項目,生產、技術服務團隊全程盯守,嚴格把控產品質量、提供優質服務,最終圓滿完成了此次底板澆筑任務。
本次底板澆筑是葛店廠繼8月28日中煤鄂州電廠四期擴建項目近3800方底板澆筑之后完成的又一底板,此次底板成功澆筑極大地鼓舞了團隊的士氣。葛店廠將全力做好項目履約各環節工作,齊心協力、銳意進取,不斷提升廠站管理水平。
據悉,項目位于湖北省鄂州市葛店開發區,是推動鄂州市經濟社會高質量發展的民生工程、重點工程。
